自省政府“加快山西现代水网骨干工程及县域配套水网贯通达效推进会议”召开以来,在万家寨水控集团党委的安排部署和全力支持下,中部引黄工程全面按下攻坚“加速键”。截至目前,东干线TBM3标(续)掘进和西干线衬砌均已超额完成年度任务,西干线开挖支护月度目标亦顺利达成,为东、西干线加速贯通筑牢坚实基础。
靠前服务
筑牢攻坚保障防线
攻坚战场推进到哪里,保障力量就延伸到哪里。中部引黄水务集团公司(以下简称“公司”)领导班子紧紧锚定关键节点目标,坚持深入一线开展现场办公,面对面梳理难点问题,当场协调资源,敲定解决方案,确保决策指令迅速传达到一线,大幅提升问题解决效率,保障项目建设快速推进。各攻坚团队以工地为家,扎根施工一线,与参建各方组建“协同作战群”,坚持“问题不过夜”,现场研判、即时处置工程建设难点问题。资金保障同步跟进,为工程推进注入“血液”。针对工程款拨付环节多、流程长的问题,公司专班推进,全程跟踪结算审批流程,从资料提交到款项拨付无缝对接,确保工程款及时足额到位,有效保障了设备采购、材料供应、工人工资所需资金。

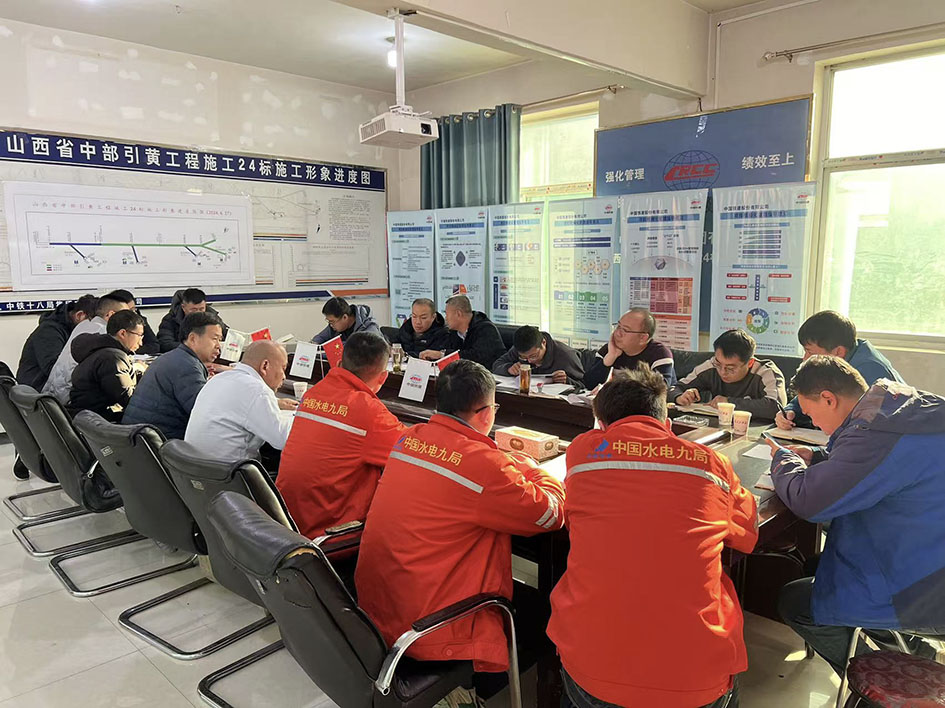

▲在施工24标项目部召开超前预注浆堵水工艺优化专题会
科学管控
全链发力破解进度瓶颈
围绕东、西干线施工17标(续)、TBM3标(续)、地面定向钻预灌浆标、施工23标(续)及东干线设计变更增加的施工支洞、地面预灌浆工程等关键任务目标节点,公司进一步强化技术力量支撑,严格项目过程管理,有力保障工程建设顺利推进。
在东干线攻坚中,公司党委通过多次组织专家论证进行科学决策,及时新增地表预注9号钻场试验段,根据TBM掘进施工进度,优化调整地表钻孔预灌浆控制水平段长度,由最初制定的水平控制段200米调整为560米,通过采用地表钻孔预灌浆措施,为TBM连续、快速掘进创造了有利条件。东干线攻坚团队通过实践总结,科学构建起“掘进未动,预报先行,研判协同,治理超前”的管理体系。自TBM恢复掘进以来,采用地震波法和瞬变电磁法完成对掌子面前方地质条件探测6次,参建四方现场召开技术讨论会及超前堵水分析研判会十余次,通过集思广益、排查风险,制定出科学的应对方案并严格执行,有效破解制约工程进度的难点,保证了TBM正常掘进。同时,团队多管齐下保障TBM高效掘进:通过日检、周检对设备进行全面检修,对主轴承、主驱动等核心部件实施重点监控和预警,为TBM持续发力提供可靠设备保障;通过完善洞内排水系统、更换通风管路、优化除尘系统等举措,为TBM高效掘进创造优良的施工条件;通过精简采购流程、科学储备备品备件、动态监控消耗品库存、定期保养运输设备及设立专职轨道巡检班组等措施,为TBM高效掘进提供物资保障和运输保障。10月18日,TBM3标(续)提前74天完成年度掘进任务。截至目前,创造掘进班组最高进尺9米、日最高进尺15米、月最高进尺260米佳绩。

▲地面定向钻孔预灌浆施工
在西干线攻坚中,攻坚团队以构建“精细化、全链条”管控体系为抓手,将总目标层层拆解为“小时-日-周-月”四级可量化任务,按照“以小时保日、以日保周、以周保月”的递进落实机制,确保工序衔接、工程质量、施工安全实现“三零”目标,全力突破制约贯通的关键难题。加强施工现场管理,督促施工23标(续)增派经验丰富的生产经理负责现场协调,进一步充实现场管理力量,施工组织效率得到显著提升;建立项目领导班子值班带班制度,有效确保现场问题及时响应、高效处置,避免问题拖延影响施工进度;组建专项监督专班,紧盯作业关键环节,实施24小时旁站监督,严格把控工程质量,保障施工顺利推进;地质设计代表与攻坚团队常驻现场,定期召开调度会,密切跟踪地质条件变化,提前预判风险,同时复盘注浆施工效果,及时调整注浆参数,优化注浆及爆破支护工艺,确保施工方案与现场实际紧密适配。

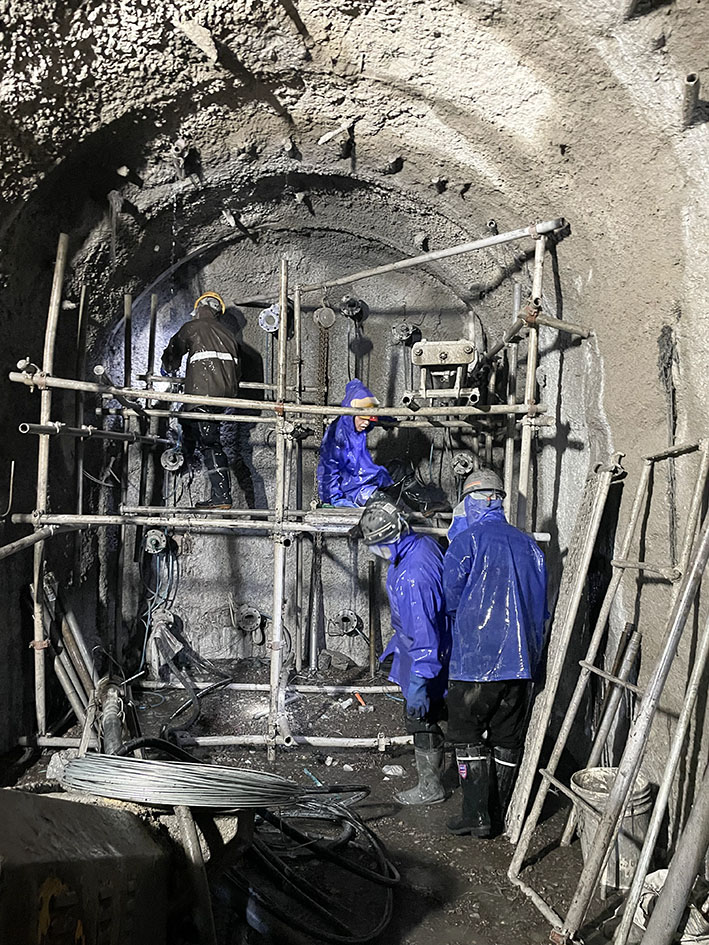

▲施工23标(续)超前预注浆堵水
此外,施工24标于10月27日按时完成400米辅助掘进任务后,为确保西干线如期贯通,经中部引黄水务集团与24标施工方中铁十八局集团有限公司总部充分协商,达成施工24标协助施工23标(续)完成180米掘进任务的共识,通过协同作业补足进度缺口。此外,开挖支护任务正严格按既定计划推进,项目攻坚成效持续凸显。

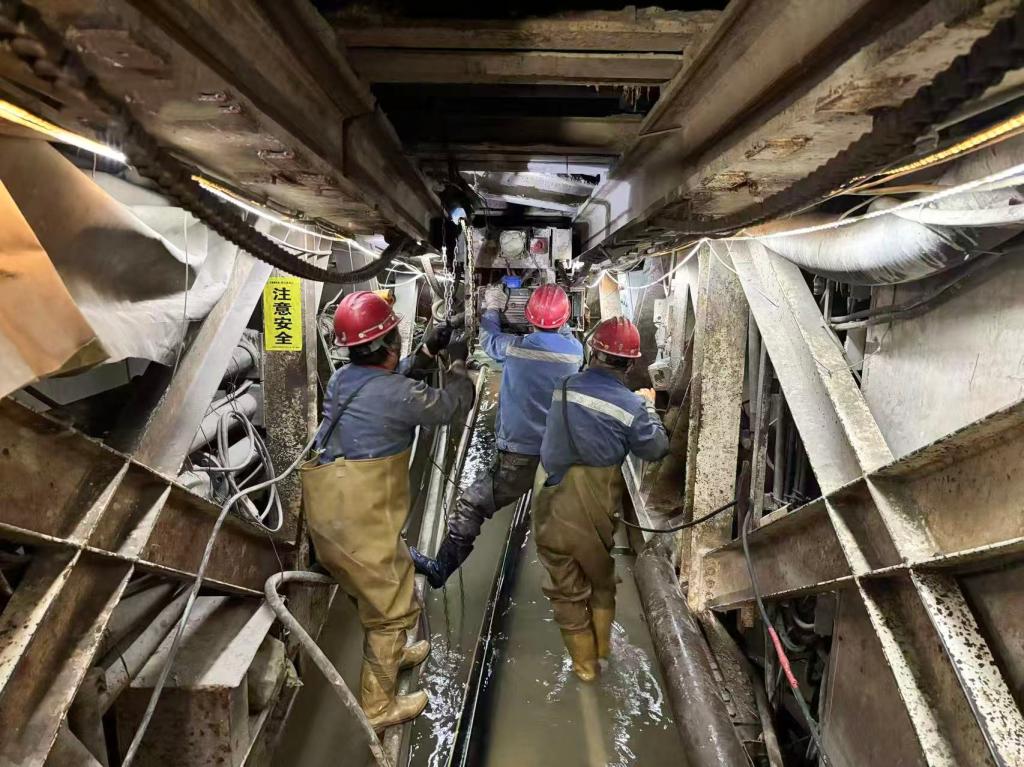

▲TBM3标(续)现场24小时旁站监督
党建引领
凝聚建设攻坚合力
公司党委将党员先锋队作为加快推进剩余工程建设任务的有效抓手,以各参建单位党员为班底,分别在东、西干线成立党员联合先锋队,以点带面,有效激发一线党员担当精神,为项目建设与安全管理注入红色动力。2025年9月4日凌晨3点42分,施工23标(续)9号支洞控制主洞段下游突发大规模涌水,瞬间,洞内水位迅速上涨,施工被迫中断,工期面临严峻挑战。险情就是命令!公司第一时间启动应急响应,党员联合先锋队迅速集结,奔赴抢险一线。注浆队携带设备迅速对出水点进行封堵,后勤组紧急调配大功率抽排水设备,技术组实时监测水位,同步优化处置方案,“封堵-抽水-监测”的作战体系高效运转。

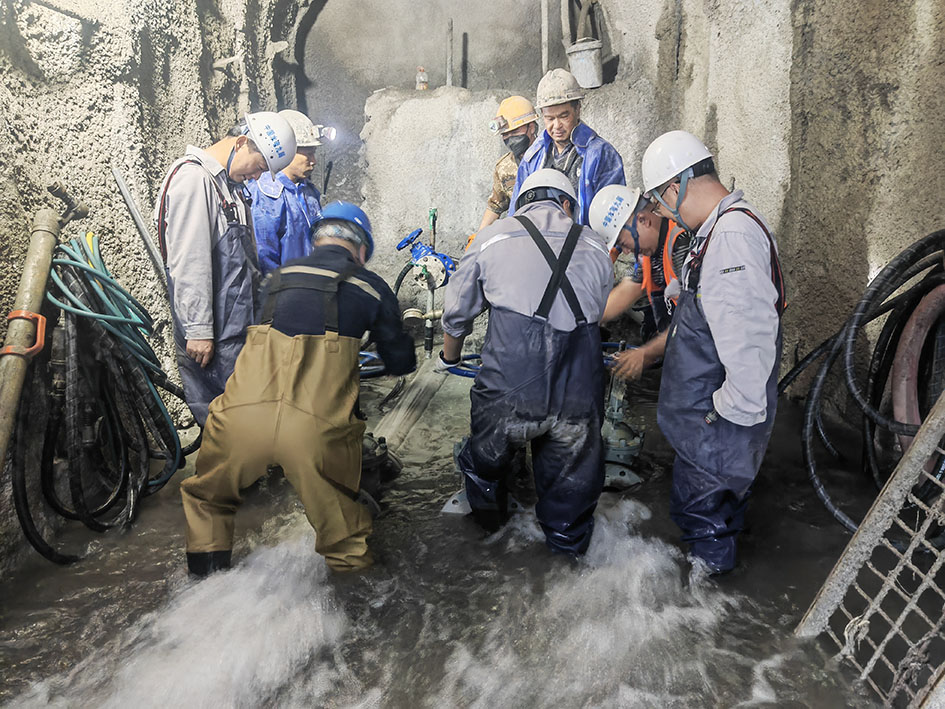

▲施工23标(续)9月4日突涌水出水点封堵完成后关闭闸阀
经过4小时紧张奋战,凌晨7点30分,出水孔局部封堵完成,险情初步得到控制。但抢险队员们丝毫不敢懈怠,在齐腰深的泥泞中持续加固封堵、加大抽排力度。饿了就啃口干粮,困了就在现场短暂休息,始终坚守岗位。9月5日13点,历经33小时连续奋战,洞内渗涌水终于被抽排至主洞底板,工程恢复施工条件。此次抢险不仅成功抢回工期主动权,更彰显了党员联合先锋队及全体参建者“敢打硬仗、善打硬仗”的过硬作风。

▲设备维修
工程建设攻坚正当时!中部引黄水务集团党委将严格落实“概算不突破、工期不延长、质量创一流、安全有保障”的总体要求,全力以赴冲刺东、西干线攻坚建设任务,确保中部引黄工程按期完工达效,为区域发展注入强劲动力。
(文字:黑福生、聂彦春 图片:中部引黄水务集团提供)
